对于多车型共线、换模频繁的大吨位冲压或注塑产线,换模台车的价值是把吊运、对位和夹紧从经验型作业变成标准化工序;AGV则进一步自动化模具库到机台的运输。是否值得投入,应以现场换模频次、节省的停机时间、安全风险和可验证的产能价值测算。
关键结论
• 换模慢的根因通常是动作链条长、接口不统一和过度依赖熟练工,不只是人员不足。
• 轨道式、人工驾驶式和AGV式台车各有适用边界,选型要同时看吨位、场地与调度方式。
• 液压夹模与磁力模板都必须结合模具接口、安全保持能力和维护条件评审。

格莱富 模具智能快换解决方案全景
新能源车企为什么需要重新评估换模效率?
燃油车时代,一款车型卖5年,换模节奏是稳定的,新能源时代完全是另一回事。新车型密集投放,改款周期压到一两年,一个冲压车间往往要同时服务好几个车型平台。侧围、门盖、翼子板,每种覆盖件一套模具,换模频次比过去翻了不止一倍。
更棘手的是模具越来越大。新能源车型追求大车身、一体化,覆盖件模具从30T、40T不断往上走。交付端按订单排产,节奏以小时计算。换一次模停90分钟,一个月换20次,30个小时的产能就这么没了。还有件事很少被摆在台面:换模这活儿高度依赖熟练工,而熟练工越来越难招。夜班换模,更是老大难。
换模台车解决了什么问题?
换模慢,第一反应往往是加资源。多配几个人,多上一台行车。
跑过现场的人都知道,这条路走不通。换模的瓶颈卡在动作链条太长:等行车、吊运、对位、调整、锁模,每一环都靠人喊人、靠经验找位置。人越多,协调越麻烦,安全风险越大。
出路是把换模变成一道标准化工序。行业里这套方法叫快速换模:模具预热、备料、定位准备,全部在设备不停机时做完,停机只做“换”这一个动作。
格莱富换模台车系统,就是把这套方法落地的装备。
换模台车怎么选?

按夹模方式分,常见两种:
■ 液压夹模系统:液压驱动夹紧,替代传统螺栓锁模,适合大吨位、换模频繁的设备。
■ 磁力模板系统:磁力吸附固定,断电不消磁,适合对安全和切换速度要求高的场景。
两种方案没有脱离工况的优劣。设备吨位、模具重量与尺寸、换模频次、背板条件、安全规范和预算,应当一起进入技术评审。

2100T注塑机 磁力模板案例

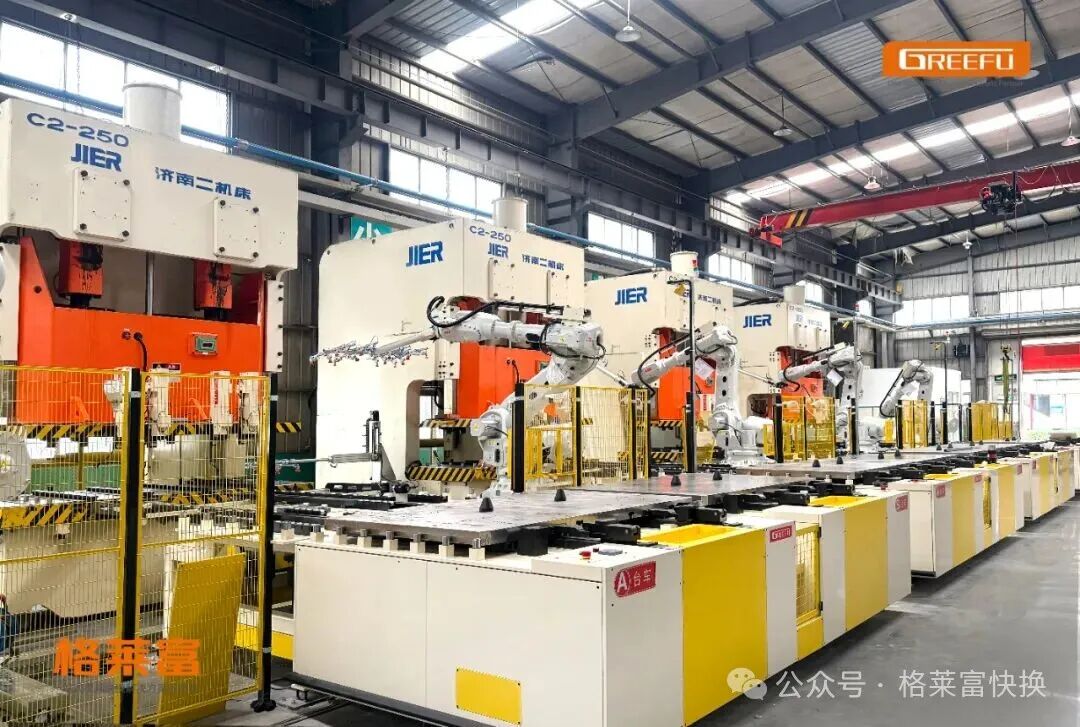

冲压连线换模台车案例
台车加AGV后,换模流程如何变化?
模具提前在台车上完成预装和预定位。停机后,台车把旧模移出、新模推入,平移定位一次到位。原本90分钟的换模流程,压缩到10分钟以内。原本3、4个人围着模具转,现在1个人按流程操作。

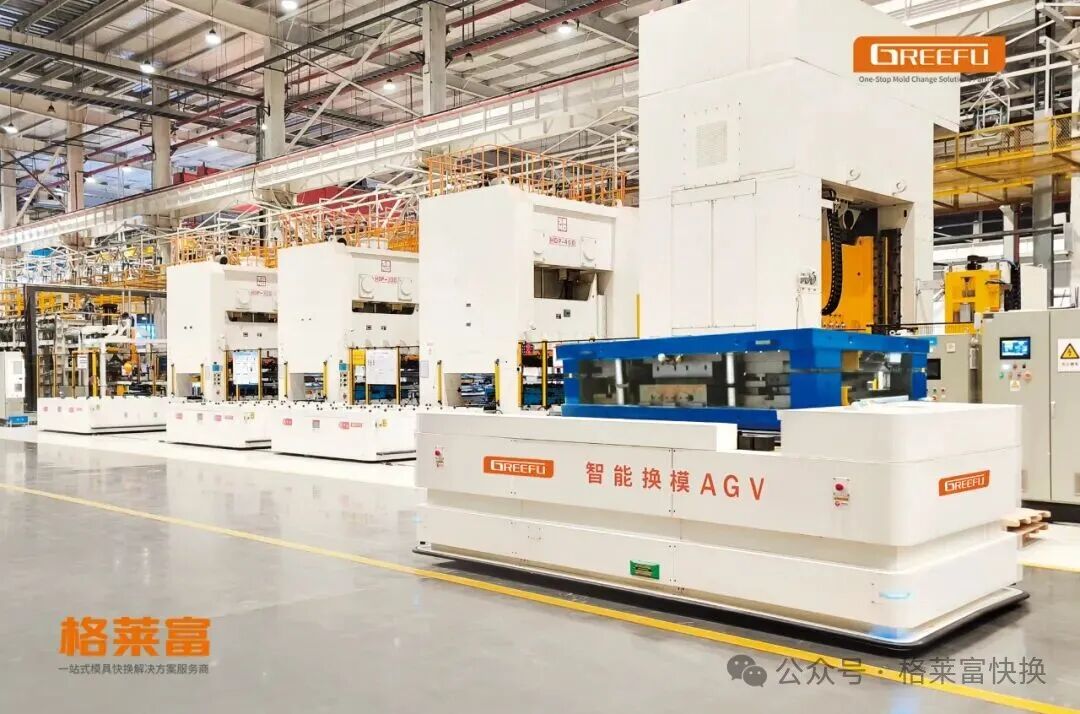

AGV智能换模机器人接管的是模具库到设备之间的路程。模具从立体库出库,AGV自动接驳,按调度指令运到指定机台,换下的旧模再自动运回库位。一台AGV,可以服务多台设备。

冲压智能化柔性生产(AGV) 案例
价值在夜班最明显,晚上22点以后,车间只留少量值班人员,AGV照常跑换模任务。第二天早班开工,模具已经就位。
对新能源院车企还有个加分项,不少新建工程有洁净要求,行车吊装和叉车转运往往不合规,AGV换模台车正好补上这个缺口:避开高空作业风险,也不影响洁净度。

注塑智能化柔性生产(AGV)案例
采购换模系统前,要确认哪些硬指标?
1. 效率与稳定性:要求供应商给出完整节拍分解、连续运行条件和异常恢复方案。理论速度之外,还应在相近工况的客户现场验证。
2. 单工位或双工位:单工位投入较低,适合换模频率不高的产线;双工位可一备一用,减少备模等待,更适合高频切换。
3. 安全配置:至少核查安全触边或障碍检测、急停、模具防落销、台车与机台定位销、互锁逻辑以及断电或失压后的保持能力。原文项目采用的定位精度指标为0.5 mm,实际验收值应以双方确认的技术协议为准。
4. 场地与接口:核对机台模板高度、入模方向、地面承载、轨道条件、转弯半径和通道宽度。多台不同高度设备共用台车时,可评估液压升降托轨。
5. 模具底板标准化:建议统一承载托板、T型槽、定位基准和夹紧接口。若模具尺寸差异过大且缺少统一基准,再快的台车也会被人工调整拖慢。

■ 冲压换模台车系统案例
换模系统的经济效益怎么算?

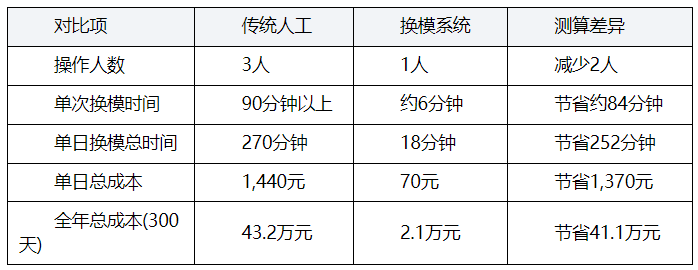

以3400T超大型注塑机为例,按1台台车服务1台设备,每天换模3次测算:

再看真实客户的数据:格莱富服务的一家汽车饰配件企业,上系统后单次换模时间从90分钟缩减到6分钟,设备利用率从83.3%提到98.3%。按年工作300天算,有效生产时间提升18%,投资回报周期一般在15个月,部分企业一年内回本。
当然,每个项目情况不同。模具重量、自动化程度、现场条件都会影响最终数据。采购前让供应商针对拟定工况出一份详细的技术方案和效益测算,这一步不能省。
供应商应该怎么筛选?
第一步,整理设备、模具、场地、安全和预算数据,形成统一询价口径;
第二步,让两到三家供应商按同一工况提交技术方案、节拍拆解和效益测算;
第三步,核验相近行业、吨位和自动化程度的已交付案例;
说到底,选换模台车买的是一个结果:把停机时间变成产能。设备参数只是入场券,真正决定成败的,是方案与你设备、模具、场地匹不匹配,以及供应商后续的服务跟不跟得上。
稳妥的采购路径是这样:先考虑自己的预算,带着清单找两三家供应商出方案。条件允许的话,先拿一条产线做试点,实测换模时间、故障率和操作体验,再决定要不要全面铺开。
新能源行业的竞争,表面看是产品和价格,往深了看是制造效率。而换模时间,恰恰是制造效率里最容易被忽视、也最容易拿分的一项。
常见问题(FAQ)
换模台车适用于冲床还是注塑机?
两者都可应用,但承载方式、机台接口、入模高度、夹紧方式和安全互锁不同,必须按具体设备与模具设计。
大吨位设备一定要选轨道式吗?
不一定。轨道式通常承载稳定、定位明确;若场地不能铺轨或需要一对多柔性服务,可评估重载AGV,但要同时验证地面、通道、导航与冗余能力。
换模时间一定能从90分钟降到6分钟吗?
不能直接承诺。6分钟是原文客户案例结果。实际节拍取决于模具标准化、机台改造、夹紧方式、运输距离、操作流程和验收边界。
单工位和双工位怎么判断?
换模频率低、预算敏感时可考虑单工位;需要在设备运行期间完成下一副模具准备、且换模频繁时,双工位通常更合适。
换模系统改造前最容易忽略什么?
最常被忽略的是模具底板与定位基准不统一,以及多台机设备接口和高度不一致。建议在采购台车前先完成模具与机台接口普查。
如何验证供应商方案是否可靠?
要求提供相近吨位和行业案例、完整节拍分解、安全风险分析和异常恢复方案;条件允许时,到客户现场实测,并通过单线试点验证。
